Projekt West

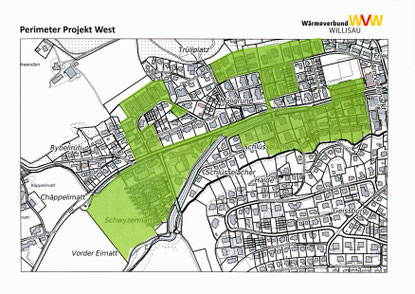

Projektperimeter
Aktueller Stand
- Der Verwaltungsrat hat im Oktober 2024 entschieden, das Projekt Willisau West definitiv in drei Etappen umsetzen.
- Den anschlussinteressierten Grundeigentümern sind Ende Oktober 2024 die Vorverträge für die Wärmelieferung zugestellt worden.
- Für die Planungsarbeiten hat der Verwaltungsrat eine Baukommission eingesetzt.
Baukommission
- Alois Brun, Co-Projektleitung
- Paul Wyss, Co-Projektleitung
- Pius Schwarzentruber, Vertretung VR/Miteigner
- David Jurt, Abteilungsleiter Bau und Infrastruktur, Vertreter Stadt Willisau/Miteigner
- David Schraner, Geschäftsführer
- Andrea Baumann-Egli Sekretariat
Wichtigste technische Daten
- Heizleistung: 2'500 kW
- Wärmebezüger: 110
- Länge Leitungsnetz: 3'600 m
- Jahresproduktion Energie: 5'500'000 kWh
- Substitution Heizöl: 550'000 Liter
Ausbauschritte
- In der ersten und grössten Etappe wird der Bau der Heizzentrale in der Käppelimatt und die Erschliessung der Schwyzermatt, Zopfmatt, Höchhusmatt geplant. Der Baustart erfolgt im 2025. Ziel ist es, dass ab Herbst 2026 mit der Fernwärme geheizt werden kann.
- In der zweiten Etappe folgt die Erschliessung im Gebiet Schlüsselacher, Sonnengrund, Sonnrüti, Sternenmatt. Gestartet wird mit dieser Etappe im 2027 und ab Herbst 2028 soll die Fernwärme genutzt werden können.
- Der Endausbau erfolgt ab Mitte 2028 und soll im Herbst 2029 abgeschlossen sein. Diese dritte Etappe beinhaltet die Liegenschaften in der Chirbelmatt, Im Grund sowie die Festhalle.
